2026-09-10

高压电池仓冷却液(排空和再充注) (Test/Adjust)

校正代码 16202000 FRT 0.84 注意:除非本程序中另有明确规定,否则上文所列校正代码及相关 FRT 反映的是执行本程序(包括关联程序)所需的所有工作。除非明确要求,否则请勿堆叠校正代码。 注意:请参阅平均维修工时深入了解 FRT 及其创建方式。 注意:请参阅人员保护确保在执行以下程序时穿戴适当的个人防护装备 (PPE)。 注意:请参阅人体工程学注意事项查看安全健康的作业规程。

设备:
  • 1053600-00-D 驱动电机压力测试固定装置
  • 1135762-00-A 冷却液软管塞套件
  • 1065131-00-A 电池冷却液排放套件
  • 1080568-00-A 液体收集器
警告
本程序为“草案”。虽已通过验证,但可能仍有“警告”和“注意”事项缺失。请遵守安全要求,处理或靠近高压系统和部件时,请谨慎操作。

程序

  1. 将车辆停放在双柱举升机上。
    提示
    确认车辆未处于充电状态。
  2. 打开所有车门,降下所有车窗。

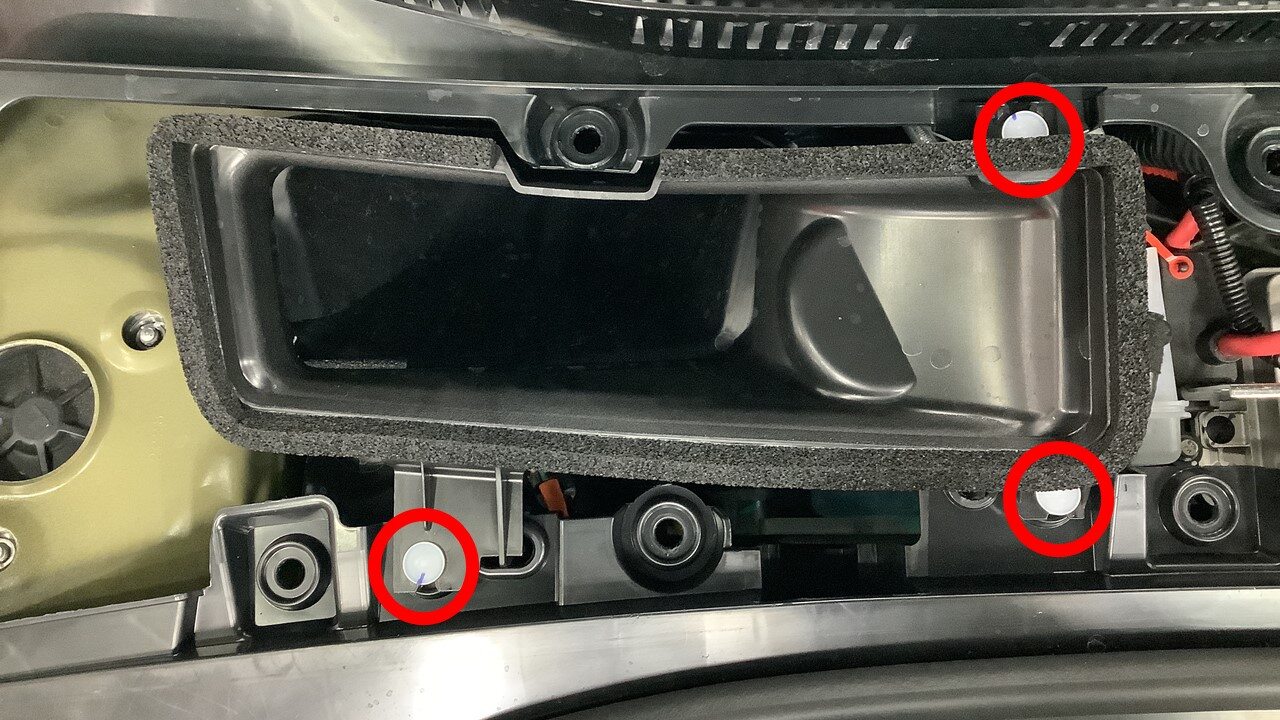

  3. 拆卸前备箱后部挡板。请参阅 后裙板总成 - 后 ((拆卸和更换))

  4. 通过触摸屏将车辆置于“维护模式”。请参阅 维护模式

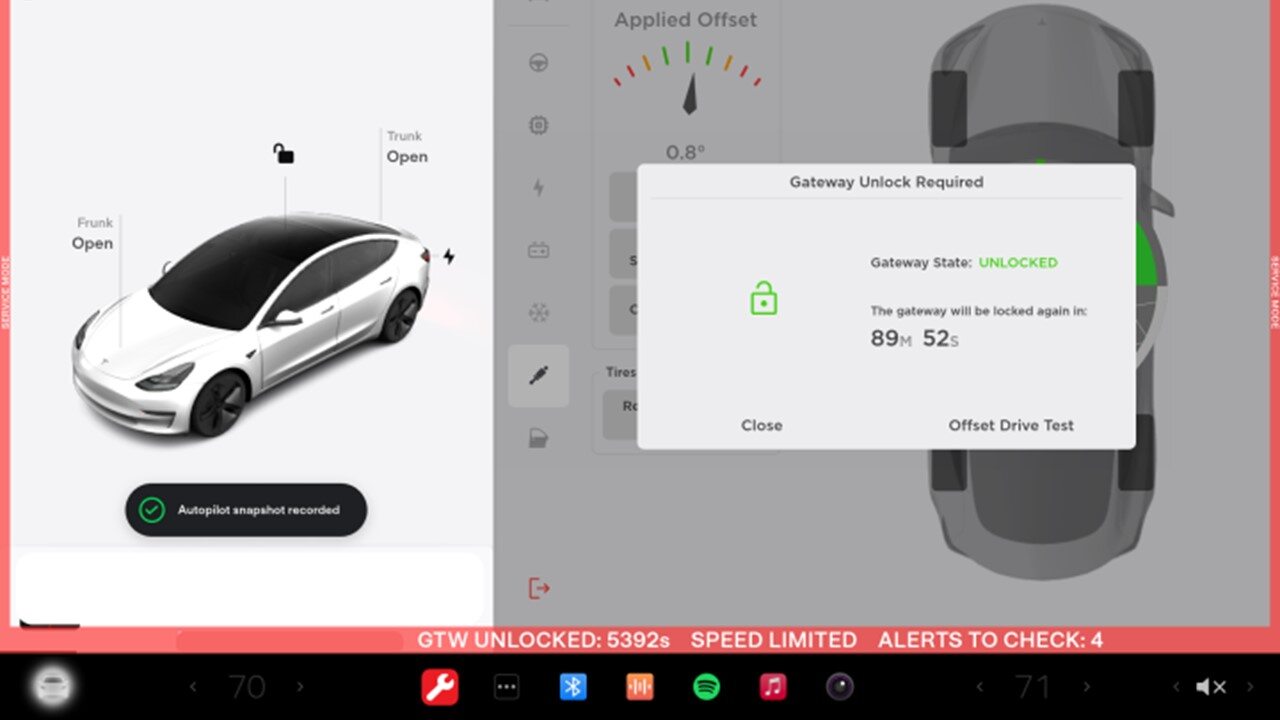

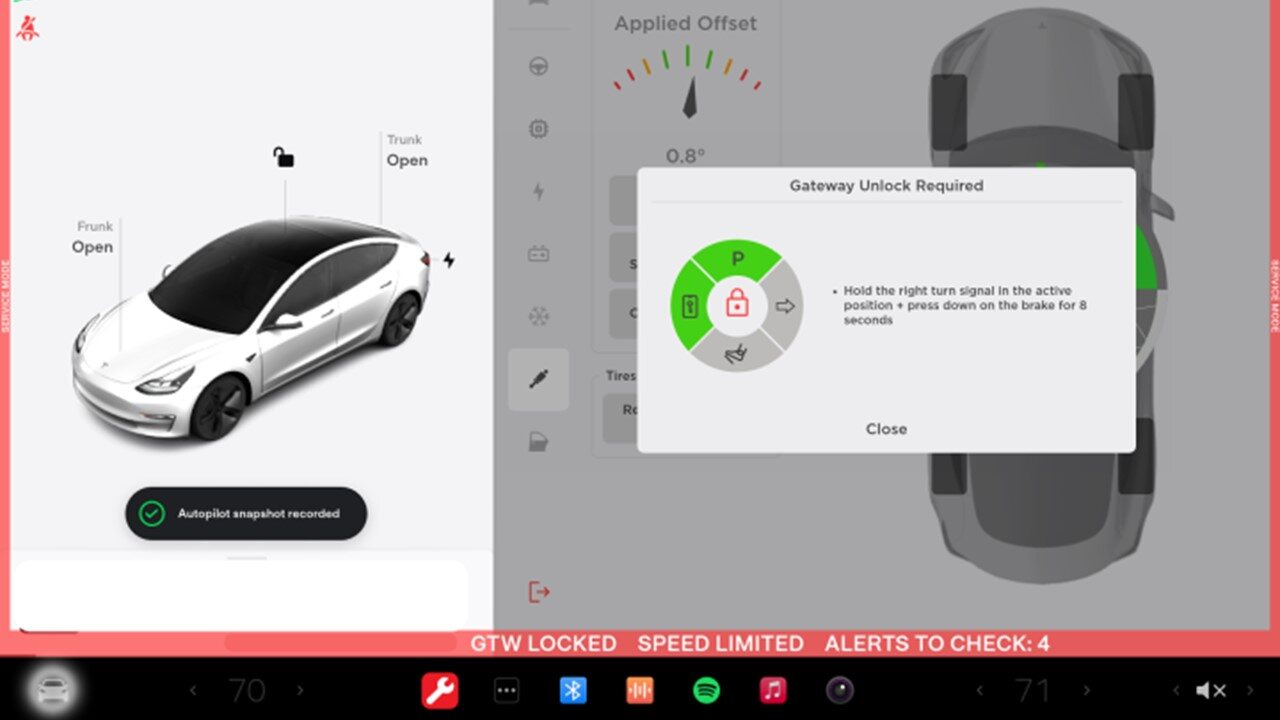

  5. 解锁车辆网关。请参阅 网关解锁
  6. 通过 UI 界面运行温度系统排放加注(仅冷却液),操作如下:转至Thermal > Coolant System > Coolant Fill/Drain,点击Run,例行程序完成后立即关闭页面。
    温度系统加注排放例行程序的时间限制为 5 个小时。如果运行时间超过 5 小时,则必须重新执行此例行程序。
  7. 断开低压电池电源。请参阅 低压电源 - 锂离子(断开和连接)
  8. 完全升起车辆,然后将举升机降至锁止位。
    警告

    务必在听到两侧的锁发出清晰的锁止声之后再降下,否则车辆可能会发生侧倾。

    确保车门周围无其他物体。

  9. 拆卸后流线型护板。请参阅 流线型护板 - 后底板 ((拆卸和更换))
  10. 将后滑板从车辆上拆下。请参阅 防滑板 - 后 - 高压电池 ((拆卸和更换))

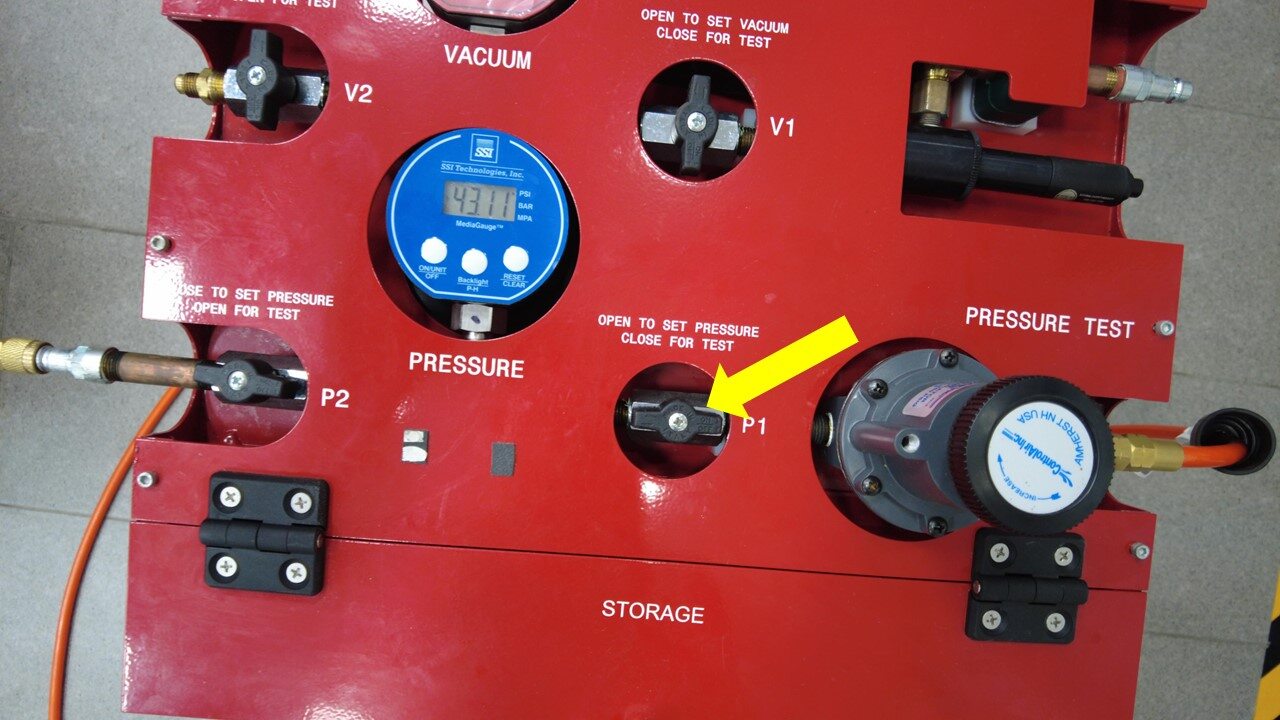

  11. 执行高压电池仓冷却液泄漏测试。请参阅 高压电池仓冷却液泄漏测试 (Inspection)
    将冷却液排放和加注适配器从功率转换系统 (PCS) 入口软管接头上断开后,请返回本程序。
  12. 在车辆右后侧下方放置一个冷却液排放容器。

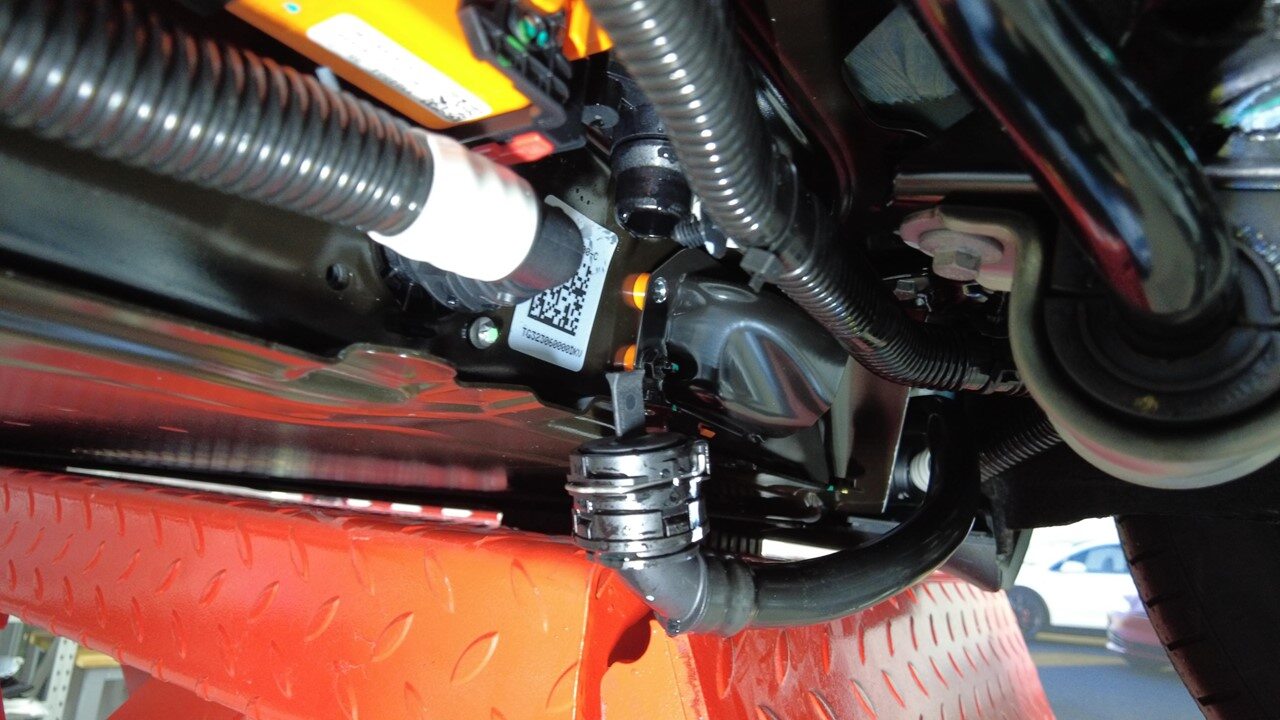

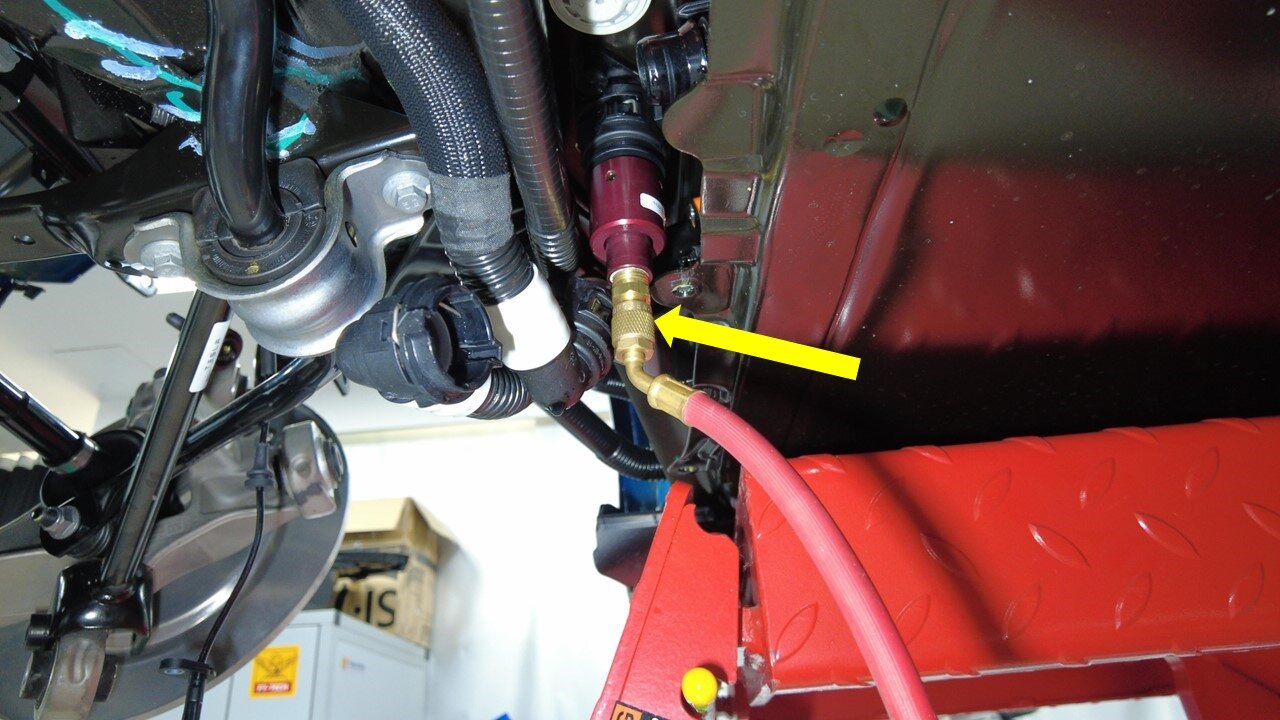

  13. 将后动力总成供给软管连接到功率转换系统 (PCS) 入口软管接头上。
    取下塞子,执行推拉推测试,确保软管完全就位。
  14. 将冷却液泄漏测试固定装置出口软管从泄漏测试适配器上断开。
  15. 将冷却液泄漏测试适配器从功率转换系统 (PCS) 出口软管接头上断开。
    1 个弹簧卡子
  16. 在车辆左后侧下方放置一个冷却液排放容器。
  17. 将后驱动电机变流器入口管连接到功率转换系统 (PCS) 出口软管接头上。
    取下塞子,执行推拉推测试,确保软管完全接合。
  18. 取走车辆下方的冷却液排放容器。
  19. 将后滑板安装到车辆上。请参阅 防滑板 - 后 - 高压电池 ((拆卸和更换))
  20. 执行冷却系统真空再充注。请参阅 冷却系统 - 真空再充注 (Test/Adjust)
  21. 退出“维护模式”。请参阅 维护模式
  22. 安装前备箱后挡板。请参阅 后裙板总成 - 后 ((拆卸和更换))
  23. 升起所有车窗并关闭所有车门。
  24. 将举升臂从车辆下方移走。
