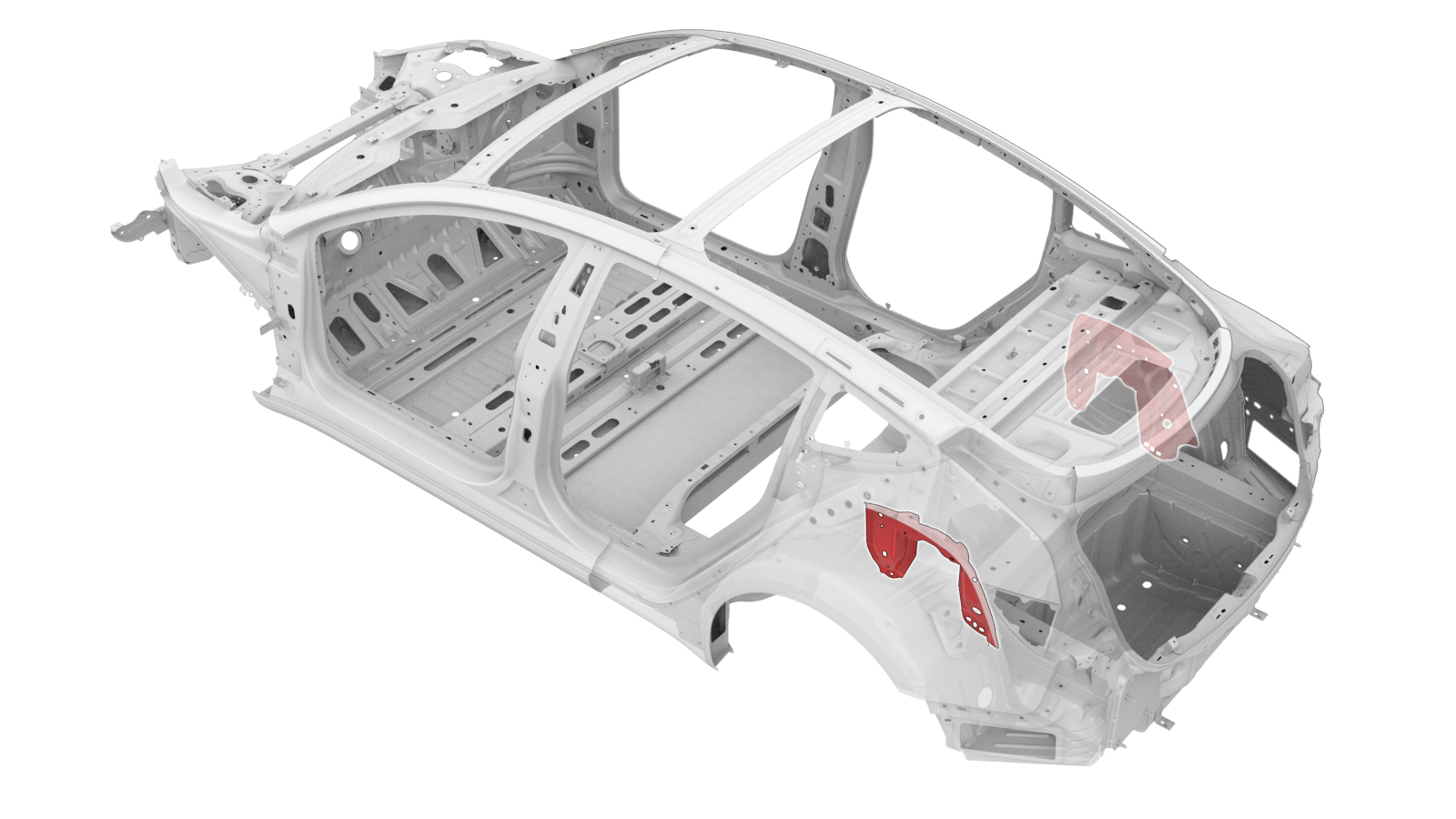

后减震塔支座总成

校正代码: 10101910402 10101910502 注意:除非本程序中有明确规定,否则上述校正代码涵盖执行本程序(包括关联碰撞维修程序以及服务程序)所需的所有碰撞维修和服务维修工作。除非明确要求,否则请勿堆叠碰撞维修校正代码。可能需要进行额外维修,具体视车辆损坏情况确定。

维修程序

  1. 拆卸 面板 - 流线型护板 - 前(拆卸和更换)。
  2. 拆卸 扩散器 - 后饰板(拆卸和更换)。
  3. 拆卸 地毯 - 后备箱 (一片式)(拆卸和更换)。
  4. 拆卸 饰板 - 侧 - 后备箱 - 右侧(拆卸和更换)。
  5. 拆卸 饰板 - 侧边 - 后备箱 - 左侧(拆卸和更换)。
  6. 拆卸 轮拱内衬 - 后 - LH(拆卸和更换)。
  7. 拆卸 母排 - 充电接口至高压电池(北美充电标准)(拆卸和更换)。
  8. 拆卸 万向节 - 悬架 - 后 - 左侧(拆卸和更换)。
  9. 拆卸 连杆 - 尾 - 下 - 后 - 左侧(拆卸和更换)。
  10. 拆卸 连杆 - 尾 - 上 - 后 - 左侧(拆卸和更换)。
  11. 拆卸 止推杆 - 后 - 左侧(拆卸和更换)。
  12. 拆卸 连杆 - 前 - 下 - 后 - 左侧(拆卸和更换)。
  13. 拆卸 下拉连杆 - 平衡杆 - 后 - 左侧(拆卸和更换)。
  14. 拆卸 弹簧 - 后悬架 - 左侧(拆卸和更换)。
  15. 拆卸 减震器 - 后 - 左侧(拆卸和更换)。
  16. 拆卸 半轴 - 后驱动电机 - 左侧(润滑轮毂轴承)。

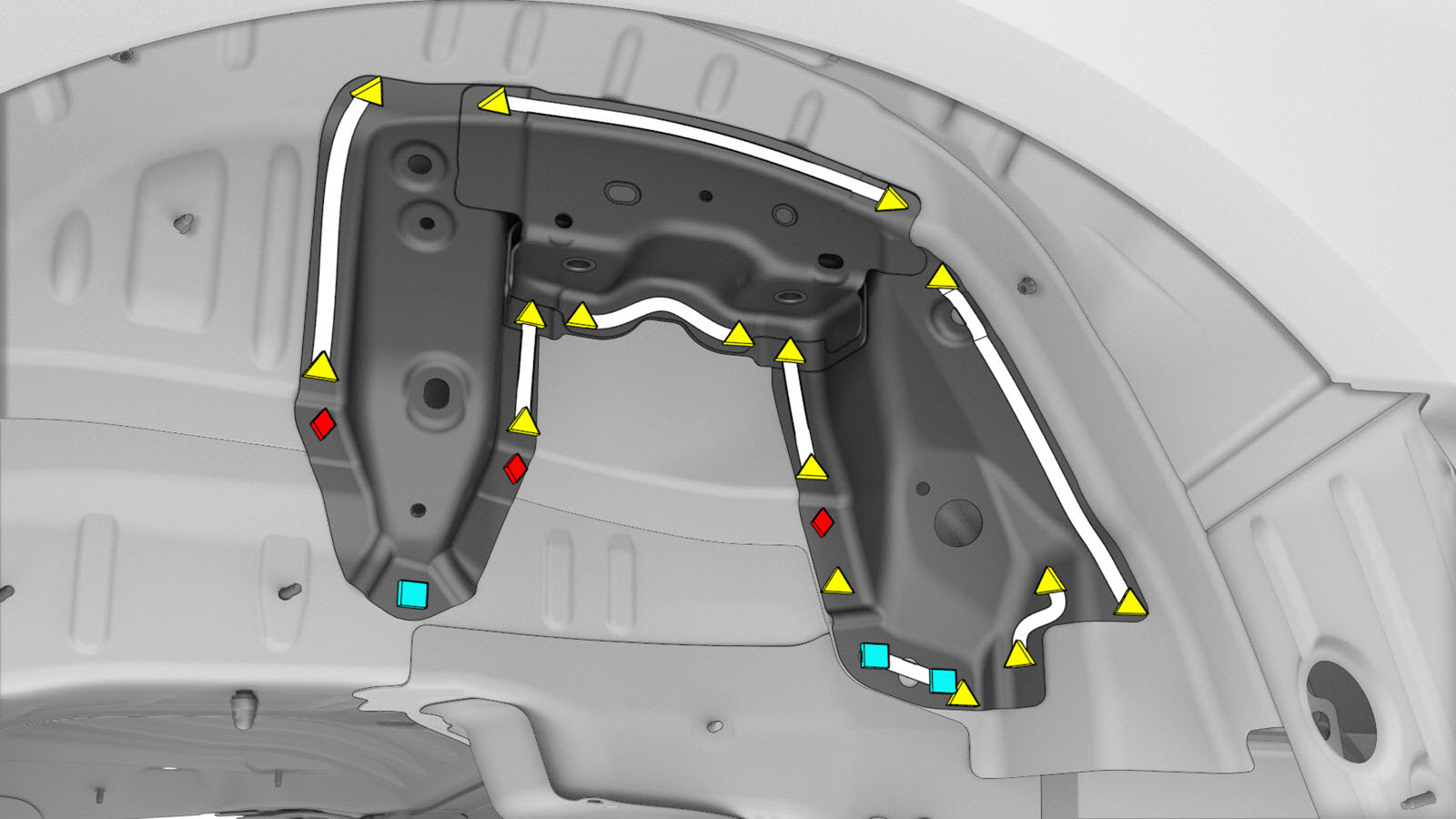

  17. 拆卸原装部件。
    或 原厂点焊焊缝

    或 原厂 SPR

    或 六角头螺栓

  18. 准备安装。
    注
    红色 X 表示此处工厂安装的紧固件未进行更换。仅允许使用结构型粘合剂固定此位置。

    或 高强度结构型铆钉,6.5 毫米

    或 结构型灯笼铆钉,6.5 毫米

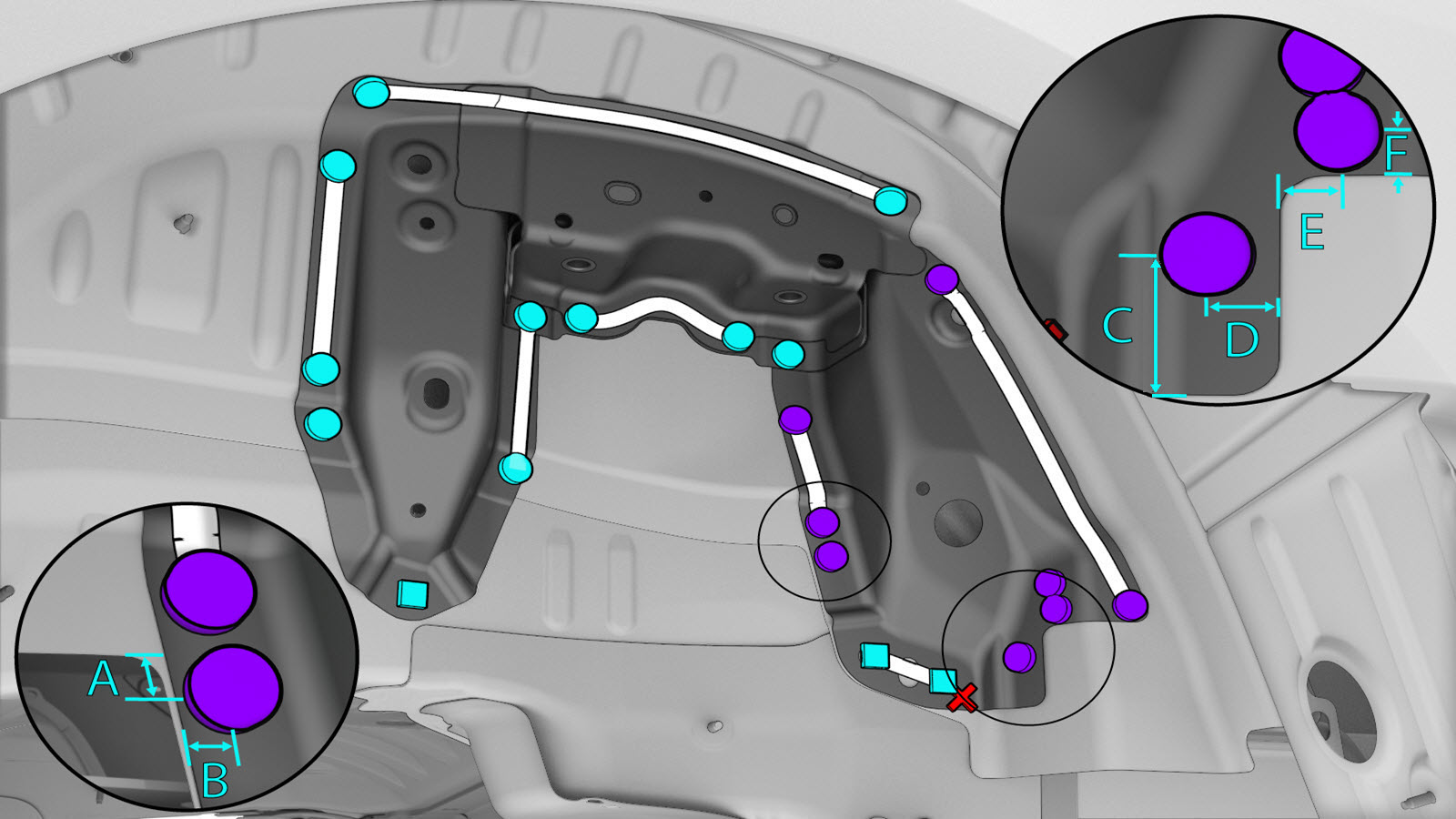

    • A = 8 mm.
    • B = 12 mm.
    • C = 32 mm.
    • D = 14 mm.
    • E = 12 mm.
    • F = 10 mm.

    或 六角头螺栓

  19. 在车辆接合面以及新部件上涂抹结构型粘合剂。
  20. 安装新部件。
    将这些螺栓拧紧至 24 Nm。
  21. 执行任何必要的维修后操作。
  22. 安装 半轴 - 后驱动电机 - 左侧(润滑轮毂轴承)。
  23. 安装 减震器 - 后 - 左侧(拆卸和更换)。
  24. 安装 弹簧 - 后悬架 - 左侧(拆卸和更换)。
  25. 安装 下拉连杆 - 平衡杆 - 后 - 左侧(拆卸和更换)。
  26. 安装 连杆 - 前 - 下 - 后 - 左侧(拆卸和更换)。
  27. 安装 止推杆 - 后 - 左侧(拆卸和更换)。
  28. 安装 连杆 - 尾 - 上 - 后 - 左侧(拆卸和更换)。
  29. 安装 连杆 - 尾 - 下 - 后 - 左侧(拆卸和更换)。
  30. 安装 万向节 - 悬架 - 后 - 左侧(拆卸和更换)。
  31. 安装 母排 - 充电接口至高压电池(北美充电标准)(拆卸和更换)。
  32. 安装 轮拱内衬 - 后 - LH(拆卸和更换)。
  33. 安装 饰板 - 侧边 - 后备箱 - 左侧(拆卸和更换)。
  34. 安装 饰板 - 侧 - 后备箱 - 右侧(拆卸和更换)。
  35. 安装 地毯 - 后备箱 (一片式)(拆卸和更换)。
  36. 安装 扩散器 - 后饰板(拆卸和更换)。
  37. 安装 面板 - 流线型护板 - 前(拆卸和更换)。
